关于道路空洞问题的处理方法

关于道路空洞问题的处理方法

道路空洞作为一种城市道路运行中的常见安全隐患,往往由地下水侵蚀、管道泄漏、土壤流失或施工质量问题引起。它们不仅威胁着交通安全,还可能引发严重的交通事故。因此,对道路空洞进行及时且有效的处理显得尤为关键。处理道路空洞的方法多种多样,包括泡沫填充法、排水填埋法、混凝土填埋法、灌浆注浆法以及填缝密封法等。在众多方法中,本文将重点介绍道路空洞的注浆法处理技术路空洞注浆法是一种用于修复和加固路面结构的施工技术,它通过在路面下方注入浆液来填充空洞和空隙,从而提高路面的稳定性和承载能力。以下是路空洞注浆法的处理方式:

一、施工前的准备工作

1.现场勘查:在施工前,需要对路面进行详细的现场勘查,确定空洞的位置、大小和深度。使用地质雷达或超声波检测仪来确定。


(地质雷达现场勘测

2. 设计方案:根据勘查结果,设计注浆方案,包括注浆孔的布置、注浆材料的选择、注浆压力和注浆量等。

3. 材料准备:准备注浆材料,通常使用的是水泥浆或水泥砂浆,其水灰比通常控制在0.4-0.6之间,以确保浆液的流动性和稳定性。

4. 设备检查:检查注浆设备,包括注浆泵、注浆管、压力表等,确保设备处于良好的工作状态。

二、注浆孔的布置与施工

1.孔位确定:根据设计方案,在路面上标记注浆孔的位置,孔距一般控制在1.5-2.0米之间。

2.钻孔:使用钻机在标记位置钻孔,孔深应根据空洞的深度来确定,一般不超过路面下1.5米。

3.清孔:钻孔完成后,需要清理孔内的杂物和松动的土石,确保孔内干净。

4.设置注浆管:在孔内插入注浆管,注浆管的底部应位于空洞的底部,以确保浆液能够充分填充空洞

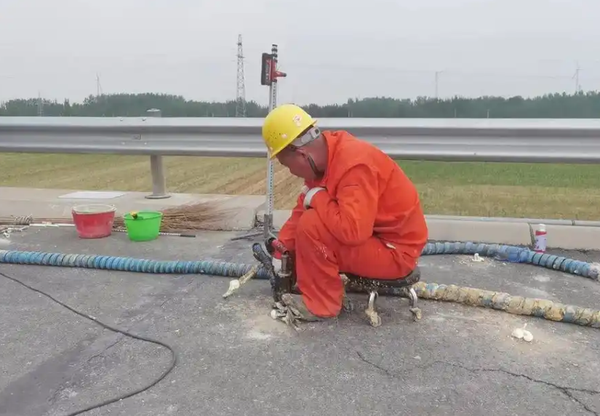

(注浆孔布置与施工)

三、注浆过程的控制

1.浆液配制:按照设计方案中确定的水灰比,配制水泥浆或水泥砂浆。

2.注浆压力:开始注浆时,应控制注浆压力在0.3-0.5MPa之间,以避免对路面造成破坏。

3.注浆速度:注浆速度不宜过快,一般控制在0.5-1.0/秒,以确保浆液能够均匀填充空洞

4.注浆量:根据空洞的体积和注浆材料的体积比,计算所需的注浆量,通常注浆材料的体积比为1.2-1.5倍的空洞体积。

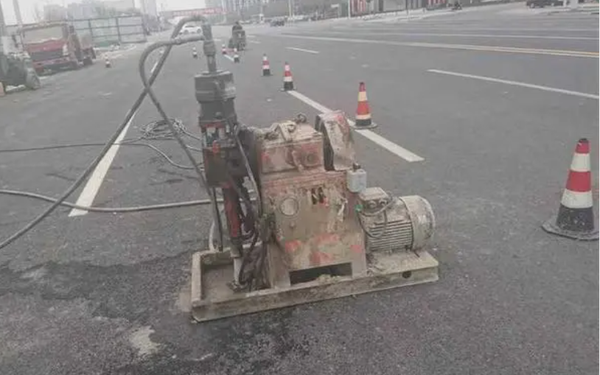

(注浆机工作中)

四、注浆后的检查与维护

1.表面检查:注浆完成后,检查路面表面是否有裂缝、凹陷或凸起,必要时进行修补。

2.压力测试:使用压力表对注浆孔进行压力测试,确保注浆孔内的压力达到设计要求。

3.固化时间:注浆材料需要一定的固化时间,通常为24-48小时,在此期间应避免车辆和行人通行。

4.长期监测:注浆完成后,应定期对路面进行监测,检查是否有新的空洞或裂缝出现,及时进行维护。
